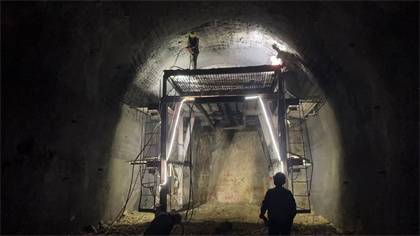

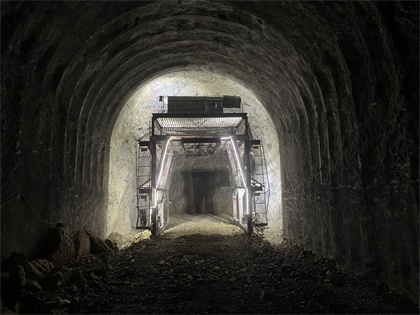

11月28日,乌海公司抽水蓄能项目下库区放空洞顺利开挖贯通,实现了项目建设重要节点目标。

该放空洞总长为60米,在施工期兼作导流隧洞,是下水库大坝河道截流的关键工程。面对工程工期紧、任务重、施工控制超挖难度大的现状,项目部积极采取措施,根据围岩岩性,优化爆破设计,对不良地质地段,适当缩小炮孔间、排距及孔径,加强过程管控,按照爆破设计要求及开挖作业程序进行爆破施工,反复验证爆破设计参数,并根据岩性变化及实际爆破效果及时进行修正。放空洞的提前贯通既满足防洪度汛的要求,同时也为下水库截流目标奠定了基础,展现了乌海公司良好的履约形象。

下一步,乌海公司将持续加大现场管理力度,抓进度、重安全、保质量,科学谋划组织,精细优质施工,坚持技术创新,全力以赴保质保量完成后续工程建设。
